广州地铁“7·30”进水事故原因披露

相关责任对象将被追责

来源:羊城晚报     2021年09月16日        版次:A08G    栏目:    作者:徐振天

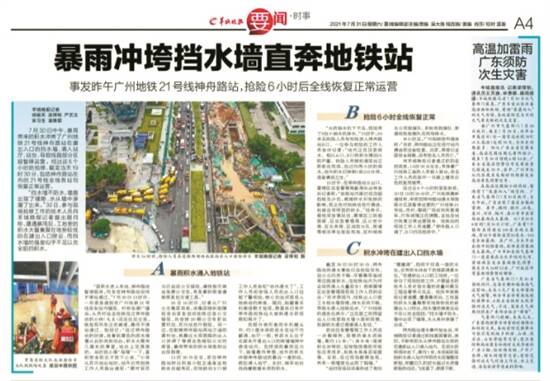

     羊城晚报7月31日A4版报道



  羊城晚报讯 记者徐振天报道:14日,广州市应急管理局公布了广州地铁二十一号线神舟路站“7·30”在建出入口挡水墙倒塌致地铁进水一般事故的调查报告。报告指出,这是一起以局部强降雨为诱因的生产安全责任事故,事故造成地铁二十一号线黄村站至苏元站共6个站暂停营运7小时,直接经济损失91.15万元。调查组建议,对事故相关责任单位及责任人员进行处理。

  今年7月30日12时46分许,因突降暴雨,位于广州市黄埔区科学大道的广州地铁二十一号线神舟路站在建IV号出入口地平面挡水墙被积水冲垮倒塌,地表积水下泄到基坑后通过过道涌入车站,造成地铁二十一号线黄村站至苏元站共6个站暂停营运7小时。

  广州市应急管理局在调查报告中指出,该起事故是一起以局部强降雨为诱因的生产安全责任事故。调查报告分析事故原因为:神舟路站在建出入口施工区域位于局部地势最低点,由于短时强降雨及排水管被封堵造成地表大量积水,积水冲垮Ⅳ号出入口防护墙后涌入基坑,冲垮基坑与站厅之间隔离墙的上部砖墙后,流入地铁站站厅,最终导致地铁站厅被淹。

  人为因素方面,施工单位在雨水井井底管口位置违规设置的挡水墙,降低了雨水管道排水能力;施工单位自行设置的临边防护墙达不到原有的防淹能力;神舟路站站厅与Ⅳ号出入口通道位置接口处,主要用于拦截Ⅳ号通道内基坑渗水及敞口范围降雨的挡水坎高度仅一米。

  调查组在报告中建议,对中铁隧道集团三处有限公司、石家庄铁源工程咨询有限公司、中铁隧道集团三处有限公司总经理侯建辉、中铁隧道集团三处有限公司项目经理郭俊平、中铁隧道集团三处有限公司项目副经理李玉洪等事故有关责任单位及责任人员给予行政处罚,对中铁隧道局集团有限公司副总经理易国良、中铁隧道集团三处有限公司副总经理兼华南指挥长曾建雄、中铁隧道集团三处有限公司项目技术负责人贾俊杰、石家庄铁源工程咨询有限公司驻该项目总监代表高伍松等相关人员作出党纪政纪处分。
