深汕供电局10天完成深汕智造城项目(小漠)场地平整工程(西地块)电力迁改工程

刷新辖区内电网建设最快纪录

来源:羊城区域     2022年08月10日        版次:ZA14    栏目:    作者:蔡鹏飞、陈滢、刁飞虹

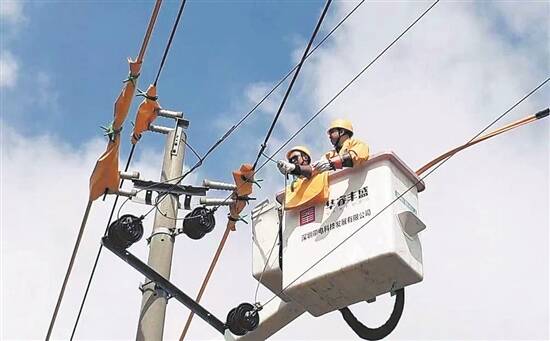

     施工现场



  经过10天的攻坚建设,近日,深圳市深汕特别合作区深汕智造城项目(小漠)场地平整工程(西地块)电力迁改工程完成投产送电,成为南方电网深圳深汕供电局(以下简称“深汕供电局”)今年推行资金补偿迁改模式以来第一单完工项目,也刷新深汕特别合作区内电网建设的最快纪录。

  为加快深汕智造城项目(小漠)场地平整工程(西地块)推进项目场平工作,确保按期交付建设用地,7月15日,深汕供电局在接到任务后,第一时间组织完成可研审查和立项审批,并优化工序倒排工期制定项目计划,优先保障人力物力投入。

  7月19日,项目施工进场后,深汕供电局立即派遣小漠片区项目经理王伟博深入现场一线,做到关键任务、关键工序有专人盯守。面对盛夏接近40℃的高温、施工交通状况复杂、高空作业风险高等情况,三天完成28座基坑浇筑、五天完成立杆架线工作。工程体量方面,深汕供电局拆除27根12米水泥杆、约3500米的裸导线,新设水泥杆28根,新建总长4335米的10千伏架空绝缘导线。为确保夜间施工风险的可控在控,工程部负责人带头开展夜间督查,发挥“头雁作用”加强对临近地下管线等作业风险的管控。

  在“白加黑”“五加二”接续奋战中,深汕供电局工作人员在领任务、抓攻关的过程中,严把现场安全、疫情防控和施工质量作为工作的重点,圆满完成深汕智造城项目(小漠)场地平整工程(西地块)电力迁改和投产送电工作。

  (蔡鹏飞 陈滢 刁飞虹)
