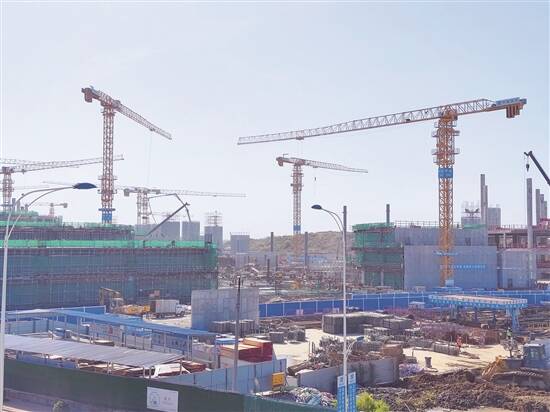

白云机场三期工程建设现场 唐培峰 摄 |
广东建设报讯 记者唐培峰、通讯员穗建报道:近日,广州市发布了《广州市本级财政性资金投资建设项目管线迁改实施意见》(以下简称《实施意见》)。这是广州市持续加强地下管线综合管理的又一举措。 新规解读: 有助于破解管线迁改难题 “管线包括水电气通信等十大类,广州市有94000多公里管线,市民的衣食住行一刻也离不开管线。”广州市住房城乡建设局公共设施建设管理处副处长卢书桃表示。 据了解,《实施意见》强调了规划核实和地下管线信息入库,12月13日以后建设的管线,符合以下情形的,迁改时依法予以补偿:已办理建设工程规划许可证、规划核实手续,且管线信息已录入广州市地下管线综合管理信息系统。违法建设的既有管线,在迁改时不予补偿,如果被第三方施工破坏,管线单位自行承担相应责任。 广东电网广州供电局项目经理刘英城认为,《实施意见》的印发为广州供电局推进电力迁改工程提供了明显便利 :首先是明确和建设单位工作界面,减少工作推进中争议,加快电网建设;其次是入库后电力管线受到更全面的保护,减少被破坏的可能性,便于供电局管理,降低电网运行风险。 典型案例: 电路迁改后释放约千亩土地 作为《实施意见》制定过程中,按照其流程、规则和要点推行规范管理的重点项目,广州白云国际机场三期扩建工程及其噪音区征拆安置项目输电线路迁改项目正如火如荼进行中,该项目将通过地面高压电路迁移至电力隧道或地下管廊,释放约千亩土地,为安置房施工提供更大的作业面,增加建设用地面积。 据悉,该工程需拆除原高压架空线路,迁改入新建的A隧道和B隧道。广州市住建局统筹,广州机场建投集团、广州供电局联合各参建单位,实施输电线路迁改项目。广州机场建投集团开发建设公司副总经理崔波表示,今年该公司和花都区政府、广州供电局围绕机场三期输电线路迁改通力合作,实现了花都区有史以来最大规模的输电线路迁改工程,新建了2条电力隧道、1条电力管廊,迁改了8回路重要的高压线,年内将全面释放77栋安置房施工作业面,经初步测算释放土地约1000亩。 据了解,截至11月18日,广州白云国际机场三期扩建工程已完成投资143亿元,超额完成年度目标。该项目分为机场主体工程建设和征拆安置工作,T3航站楼项目完成主楼A区首块主体结构封顶,全面进入主体结构冲刺施工阶段,预计2025年建成投产,此外,T3航站楼场外排渠改道工程也已全面进入收尾阶段,完成工程量超过98%。机场三期全部15个安置区在建,已累计封顶144栋塔楼,年底还将移交23栋安置房。
